Tiêu chuẩn thiết kế văn phòng hạng A chi tiết
Tiêu chuẩn thiết kế văn phòng hạng A không chỉ được thể hiện qua kiến trúc sang trọng, vật liệu cao cấp hay hệ thống nội thất hiện đại. Chất lượng thực sự của một văn phòng còn phụ thuộc vào khả năng tổ chức mặt bằng, phân chia khu chức năng, bố trí workstation, kiểm soát tiếng ồn, tối ưu ánh sáng và phối hợp hệ thống kỹ thuật. Một phương án thiết kế tốt phải đồng thời đáp ứng nhu cầu sử dụng, bảo đảm điều kiện làm việc và kiểm soát chi phí vận hành dài hạn.
Trong các dự án văn phòng cao cấp, những vấn đề như mật độ chỗ ngồi, khoảng cách di chuyển, vị trí phòng họp, chất lượng không khí và khả năng bảo trì cần được tính toán từ giai đoạn thiết kế sơ bộ. Nếu chỉ tập trung vào hình thức, doanh nghiệp có thể gặp tình trạng thiếu diện tích sử dụng, giao thông bất tiện, tiếng ồn kéo dài hoặc phải cải tạo hệ thống điện và điều hòa sau khi đưa vào vận hành.
Vì vậy, áp dụng tiêu chuẩn thiết kế văn phòng hạng A cần được xem là một quá trình đồng bộ từ khảo sát nhu cầu, phát triển mặt bằng, lựa chọn nội thất đến kiểm tra kỹ thuật và nghiệm thu. Các thông số trong bài là cơ sở tham khảo chuyên môn; kích thước và chỉ tiêu bắt buộc phải được đối chiếu với quy chuẩn, tiêu chuẩn hiện hành, hồ sơ công trình và nhiệm vụ thiết kế cụ thể.
Tiêu chuẩn thiết kế văn phòng hạng A về tổ chức mặt bằng
Khảo sát nhu cầu và xác định hiệu suất sử dụng diện tích
Trước khi triển khai tiêu chuẩn thiết kế văn phòng hạng A, đơn vị tư vấn cần khảo sát quy mô nhân sự, cơ cấu phòng ban, đặc thù công việc và kế hoạch phát triển của doanh nghiệp. Đây là cơ sở để xác định diện tích cần thiết, số lượng workstation, quy mô phòng họp và diện tích dành cho các khu vực hỗ trợ.

Một sai lầm thường gặp là lấy tổng số nhân viên chia cho diện tích thuê để xác định mật độ sử dụng. Cách tính này chưa phản ánh đầy đủ nhu cầu thực tế vì doanh nghiệp còn cần diện tích giao thông, phòng họp, khu tiếp khách, pantry, kho và hạ tầng kỹ thuật.
Quy trình xác định diện tích nên thực hiện theo các bước sau:
- Bước 1 – Thống kê nhân sự: Xác định số nhân viên hiện tại, số người có mặt đồng thời và nhu cầu mở rộng trong 3–5 năm.
- Bước 2 – Xác định chỗ ngồi: Phân loại chỗ ngồi cố định, chỗ ngồi linh hoạt, vị trí làm việc theo nhóm và khu làm việc tập trung.
- Bước 3 – Tính nhu cầu phòng chức năng: Xác định số lượng phòng họp, phòng quản lý, phòng gọi điện, phòng tiếp khách và khu hỗ trợ.
- Bước 4 – Phân bổ diện tích giao thông: Dành không gian cho hành lang, lối tiếp cận bàn ghế, cửa ra vào và các tuyến thoát nạn.
- Bước 5 – Kiểm tra hiệu suất: Đối chiếu tổng diện tích với số lượng chỗ ngồi, nhu cầu sử dụng và khả năng vận hành.
Trong tiêu chuẩn thiết kế văn phòng hạng A, cần phân biệt diện tích thuê, diện tích sàn sử dụng và diện tích bố trí được chỗ làm việc. Ba khái niệm này có thể khác nhau tùy phương pháp đo diện tích và điều kiện thuê. Vì vậy, hồ sơ thiết kế cần xác định rõ phạm vi tính toán trước khi xây dựng phương án phân bổ.
Hiệu suất sử dụng diện tích không nên được đánh giá bằng mục tiêu tăng số lượng bàn đến mức tối đa. Một mặt bằng có nhiều chỗ ngồi nhưng thiếu phòng họp, lối đi bất tiện hoặc không đáp ứng yêu cầu công thái học chưa phải là phương án tối ưu. Mục tiêu là cân bằng giữa diện tích làm việc trực tiếp, diện tích hỗ trợ và chất lượng môi trường làm việc.
Phân chia khu chức năng theo tính chất công việc
Phân khu chức năng là một trong những nội dung quan trọng nhất của tiêu chuẩn thiết kế văn phòng hạng A. Mặt bằng cần được tổ chức theo mức độ riêng tư, tần suất giao tiếp, yêu cầu bảo mật và khả năng tiếp cận, thay vì bố trí các phòng theo phần diện tích còn lại.
Một phương án hiệu quả nên phân chia không gian thành các nhóm chức năng có mối liên hệ rõ ràng.
| Khu chức năng | Nguyên tắc bố trí | Yêu cầu cần kiểm tra |
|---|---|---|
| Lễ tân, tiếp khách | Gần lối vào và dễ nhận diện | Kiểm soát tiếp cận, tầm nhìn và chỗ chờ |
| Workstation | Theo nhóm công việc hoặc phòng ban | Khoảng tiếp cận, ánh sáng và tiếng ồn |
| Phòng họp | Thuận tiện cho các nhóm sử dụng | Sức chứa, thiết bị và cách âm |
| Phòng quản lý, phòng chuyên môn | Theo nhu cầu riêng tư và bảo mật | Quyền tiếp cận, âm học và hạ tầng |
| Pantry, khu hỗ trợ | Thuận tiện nhưng tránh gây gián đoạn | Vệ sinh, thông gió và tiếng ồn |
| Khu kỹ thuật, lưu trữ | Theo yêu cầu thiết bị và bảo trì | An toàn, tải trọng và khả năng tiếp cận |
Các giải pháp phân chia nên áp dụng:
- Đặt phòng họp dành cho khách gần khu lễ tân để hạn chế khách đi xuyên qua khu vực làm việc nội bộ.
- Bố trí nhóm thường xuyên cộng tác gần nhau, nhưng tách tương đối khỏi các vị trí cần tập trung cao độ.
- Đưa máy in, photocopy và tủ tài liệu dùng chung vào khu hỗ trợ để tránh tiếng ồn và ùn tắc tại workstation.
- Bố trí phòng nhân sự, tài chính hoặc phòng trao đổi bảo mật theo yêu cầu kiểm soát tầm nhìn, âm thanh và quyền tiếp cận.
- Tổ chức pantry tại vị trí thuận tiện cho nhiều nhóm, nhưng không để hoạt động giao tiếp ảnh hưởng đến phòng họp hoặc khu làm việc yên tĩnh.
Đối với mặt bằng hình chữ nhật, có thể nghiên cứu bố trí các phòng chức năng dọc theo một phần chu vi hoặc gần lõi giao thông, đồng thời dành khu vực phù hợp cho workstation. Tuy nhiên, không nên mặc định mọi phòng kín phải nằm sát mặt ngoài tòa nhà. Phương án cuối cùng cần dựa trên vị trí cửa sổ, cột, lõi thang, hệ thống điều hòa và yêu cầu ánh sáng tự nhiên.
Tiêu chuẩn thiết kế văn phòng hạng A cũng cần tính đến khả năng thay đổi công năng trong tương lai. Các vách module, cụm bàn có thể tái cấu hình và hạ tầng kỹ thuật được bố trí linh hoạt giúp doanh nghiệp điều chỉnh mặt bằng khi quy mô nhân sự hoặc cơ cấu phòng ban thay đổi.
1.3. Tổ chức luồng di chuyển và khoảng lưu thông
Giao thông nội bộ quyết định khả năng tiếp cận và mức độ thuận tiện của toàn bộ mặt bằng. Trong tiêu chuẩn thiết kế văn phòng hạng A, luồng di chuyển cần được xác định trước khi chốt vị trí bàn ghế, tủ hồ sơ và thiết bị dùng chung.
Có thể chia giao thông thành ba nhóm:
- Luồng chính: Kết nối lối vào với lễ tân, hành lang, khu chức năng chính và các tuyến tiếp cận cần thiết.
- Luồng phụ: Kết nối hành lang với từng cụm workstation, phòng họp và khu hỗ trợ.
- Khoảng tiếp cận tại chỗ: Phục vụ việc kéo ghế, mở tủ, sử dụng thiết bị và di chuyển giữa các vị trí làm việc.
Khi phát triển mặt bằng, kiến trúc sư nên thể hiện các luồng này bằng sơ đồ riêng để phát hiện giao cắt và điểm có nguy cơ ùn tắc. Đặc biệt, khu vực trước cửa phòng họp, máy in và pantry cần được kiểm tra trong điều kiện sử dụng thực tế, không chỉ trên bản vẽ trống.
Checklist kiểm tra giao thông nội bộ:
- Lối vào và tuyến tiếp cận phòng họp được tổ chức rõ ràng.
- Ghế kéo ra không làm cản trở tuyến lưu thông chính.
- Cửa phòng và cánh tủ không va chạm với bàn ghế hoặc người di chuyển.
- Thiết bị dùng chung không tạo điểm tập trung đông người tại hành lang.
- Lối tiếp cận phù hợp với yêu cầu sử dụng của người khuyết tật.
- Lối thoát nạn và thiết bị an toàn không bị nội thất che khuất.
Không nên sử dụng một kích thước lối đi duy nhất cho mọi vị trí. Chiều rộng cần được xác định theo loại tuyến giao thông, số người sử dụng, yêu cầu tiếp cận và quy định an toàn áp dụng cho công trình. Tiêu chuẩn thiết kế văn phòng hạng A chỉ có thể được đánh giá đầy đủ khi giao thông được kiểm tra cùng với phương án nội thất và điều kiện vận hành thực tế.
Tiêu chuẩn thiết kế văn phòng hạng A về nội thất và công thái học
Bố trí workstation theo nguyên tắc công thái học
Workstation cần được thiết kế dựa trên đặc thù công việc và điều kiện sử dụng của nhân viên. Trong tiêu chuẩn thiết kế văn phòng hạng A, công thái học không chỉ liên quan đến lựa chọn ghế mà còn bao gồm chiều cao bàn, vị trí màn hình, khoảng để chân, ánh sáng và khả năng điều chỉnh thiết bị.

Ba phương án bố trí workstation thường gặp:
- Theo cụm: Phù hợp với các nhóm thường xuyên trao đổi và phối hợp công việc. Cần kiểm soát tiếng ồn, khoảng cách giữa các cụm và khả năng tiếp cận ghế.
- Theo dãy: Thuận tiện tổ chức hệ thống điện và dữ liệu theo tuyến. Cần kiểm tra giao thông ngang và tránh kéo dài dãy bàn gây khó khăn khi di chuyển.
- Kết hợp: Kết hợp bàn cố định, bàn cộng tác, khu tập trung và phòng họp nhỏ. Phù hợp với doanh nghiệp có nhiều hình thức làm việc trong cùng một mặt bằng.
Kích thước workstation cần được lựa chọn theo số màn hình, thiết bị ngoại vi, tài liệu và mức độ phức tạp của công việc. Một vị trí dành cho nhân viên hành chính có thể có yêu cầu khác với bàn của chuyên viên thiết kế hoặc phân tích dữ liệu. Do đó, việc áp dụng cùng một kích thước bàn cho tất cả nhân viên cần được cân nhắc thay vì mặc định là phương án tối ưu.
Các yêu cầu công thái học cần kiểm tra gồm:
- Ghế có khả năng điều chỉnh phù hợp với người dùng và hỗ trợ vùng lưng.
- Màn hình được đặt ở khoảng cách và độ cao giúp hạn chế tư thế cúi hoặc ngửa cổ kéo dài.
- Bàn phím và chuột được bố trí gần nhau để giảm thao tác với tay.
- Khoảng trống dưới bàn đủ để thay đổi tư thế chân.
- Ánh sáng tại vị trí làm việc không gây phản xạ khó chịu trên màn hình.
- Dây điện và thiết bị phụ trợ không chiếm dụng khoảng để chân.
Trong tiêu chuẩn thiết kế văn phòng hạng A, bàn nâng hạ có thể được cân nhắc cho những vị trí phù hợp, nhưng không phải yêu cầu bắt buộc cho toàn bộ nhân sự. Hiệu quả công thái học phụ thuộc vào sự phù hợp của tổng thể thiết bị và cách sử dụng, không chỉ giá thành sản phẩm.
Thiết kế phòng họp, phòng quản lý và không gian cộng tác
Phòng họp cần được phân loại theo sức chứa, thời lượng sử dụng và thiết bị cần thiết. Việc bố trí quá nhiều phòng lớn có thể làm giảm diện tích workstation, trong khi thiếu phòng nhỏ khiến nhân viên phải sử dụng phòng họp lớn cho những cuộc trao đổi ngắn.
Một cơ cấu phòng họp có thể bao gồm phòng nhỏ cho 2–4 người, phòng trung bình cho nhóm dự án và phòng lớn phục vụ hội nghị nội bộ hoặc tiếp khách. Các quy mô này là gợi ý tổ chức, không phải yêu cầu bắt buộc; số lượng phòng cần được xác định dựa trên dữ liệu sử dụng dự kiến.

Giải pháp thiết kế phòng họp:
- Đặt phòng họp tiếp khách gần lễ tân, hạn chế giao cắt với khu làm việc nội bộ.
- Bố trí màn hình theo hướng nhìn thuận tiện từ các vị trí ngồi.
- Dành khoảng trống để kéo ghế và di chuyển quanh bàn.
- Tích hợp nguồn điện, cổng kết nối và thiết bị hội nghị ngay trong phương án nội thất.
- Xử lý âm học cho phòng kín, đặc biệt tại những khu vực có yêu cầu bảo mật.
- Bố trí phòng gọi điện và khu trao đổi nhanh ở vị trí giảm ảnh hưởng đến workstation.
Phòng quản lý nên được xác định theo nhu cầu làm việc thực tế, thay vì dành diện tích lớn chỉ để thể hiện cấp bậc. Không gian có thể tích hợp khu trao đổi nhỏ, bàn làm việc và tủ lưu trữ nhưng vẫn cần duy trì lối đi, điều kiện ánh sáng và khả năng tiếp cận phù hợp.
Đối với khu cộng tác, bàn linh hoạt và ghế dễ di chuyển giúp thay đổi cấu hình theo nhóm. Tuy nhiên, những khu vực có hoạt động trao đổi liên tục nên được tách tương đối khỏi vị trí yêu cầu tập trung cao độ.
Lựa chọn vật liệu và nội thất theo vòng đời sử dụng
Trong tiêu chuẩn thiết kế văn phòng hạng A, vật liệu cần được đánh giá dựa trên độ bền, khả năng vệ sinh, phát thải, tính thẩm mỹ và chi phí bảo trì. Không phải vật liệu có giá thành cao nhất sẽ là lựa chọn phù hợp nhất cho mọi khu vực.
Sàn thảm tấm có thể hỗ trợ giảm tiếng bước chân và cho phép thay thế từng phần khi hư hỏng. Sàn cứng phù hợp với một số khu vực cần vệ sinh thường xuyên. Kính giúp tăng tầm nhìn và khả năng truyền sáng, nhưng cần được lựa chọn đúng loại theo yêu cầu an toàn của vị trí lắp đặt.
Đối với bề mặt gỗ công nghiệp, cần xem xét độ bền lớp phủ, khả năng chống trầy, độ ổn định và thông tin phát thải của sản phẩm. Các vật liệu sử dụng tại khu vực công cộng cần phù hợp với lưu lượng người qua lại và yêu cầu vệ sinh.
Checklist lựa chọn vật liệu:
- Phù hợp với công năng và cường độ sử dụng.
- Có hồ sơ kỹ thuật, thông tin xuất xứ và hướng dẫn bảo trì.
- Đáp ứng yêu cầu an toàn áp dụng cho vị trí lắp đặt.
- Dễ vệ sinh và thay thế khi hư hỏng.
- Tương thích với yêu cầu âm học và điều kiện môi trường.
- Có khả năng phối hợp với hệ thống kỹ thuật và nội thất module.
Để giảm chi phí cải tạo, doanh nghiệp nên ưu tiên hệ bàn module, vách có thể tháo lắp và cấu hình nội thất sử dụng kích thước thống nhất. Phương án này giúp thay đổi số lượng chỗ ngồi mà không cần thay thế toàn bộ hệ thống bàn ghế.
Tiêu chuẩn thiết kế văn phòng hạng A cần hướng đến tổng chi phí sở hữu trong suốt vòng đời, bao gồm đầu tư ban đầu, vệ sinh, sửa chữa và thay thế. Một lựa chọn vật liệu hợp lý là lựa chọn đáp ứng yêu cầu sử dụng lâu dài với chi phí duy trì phù hợp.
Tiêu chuẩn thiết kế văn phòng hạng A về ánh sáng, âm học và không khí
Thiết kế chiếu sáng tự nhiên và nhân tạo
Ánh sáng ảnh hưởng trực tiếp đến khả năng quan sát, sự thoải mái thị giác và hiệu quả sử dụng không gian. Vì vậy, tiêu chuẩn thiết kế văn phòng hạng A cần kết hợp ánh sáng tự nhiên, đèn chiếu sáng và giải pháp kiểm soát chói ngay từ giai đoạn phát triển mặt bằng.
Đối với ánh sáng tự nhiên, nên nghiên cứu hướng cửa sổ, chiều sâu mặt bằng và vị trí các khu chức năng. Những khu vực làm việc thường xuyên có thể được ưu tiên tiếp cận ánh sáng ban ngày, trong khi phòng họp kín và khu hỗ trợ được bố trí theo điều kiện công trình. Tuy nhiên, cần tránh tình trạng ánh sáng trực tiếp chiếu vào màn hình hoặc tạo chênh lệch độ sáng quá lớn giữa các vùng.

Các giải pháp chiếu sáng nên áp dụng:
- Bố trí bàn làm việc theo hướng hạn chế phản xạ trên màn hình.
- Sử dụng rèm hoặc hệ che nắng điều chỉnh được tại khu vực chịu bức xạ mặt trời.
- Phân vùng điều khiển đèn theo công năng, thay vì bật toàn bộ hệ thống cùng lúc.
- Tích hợp cảm biến hiện diện và cảm biến ánh sáng ban ngày khi phù hợp.
- Lựa chọn bộ đèn có khả năng kiểm soát chói và phân bố ánh sáng đồng đều.
- Kiểm tra khả năng tiếp cận, thay thế và bảo trì đèn sau khi hoàn thiện trần.
Đối với chiếu sáng nhân tạo, cần phân biệt độ rọi trên mặt phẳng làm việc với độ sáng tổng thể của căn phòng. Độ rọi được đo bằng lux, nhưng không thể dùng riêng chỉ số này để đánh giá đầy đủ chất lượng ánh sáng.
Mức độ rọi duy trì khoảng 500 lux có thể được dùng làm giá trị tham khảo ban đầu cho một số khu vực tác vụ văn phòng thông thường. Mức thiết kế chính thức phải được xác định theo tiêu chuẩn chiếu sáng áp dụng, loại công việc, độ tương phản và điều kiện thị giác.
Ngoài độ rọi, cần xem xét nhiệt độ màu, chỉ số hoàn màu, độ đồng đều, hiện tượng nhấp nháy và độ chói. Hệ thống đèn quá sáng hoặc bố trí sai hướng có thể làm giảm sự thoải mái dù chỉ số độ rọi đạt mục tiêu.
Kiểm soát tiếng ồn và thiết kế âm học
Âm học là yếu tố thường bị xem nhẹ khi thiết kế văn phòng, đặc biệt trong các mặt bằng mở. Tiếng nói chuyện, cuộc gọi trực tuyến, thiết bị in ấn và hệ thống điều hòa có thể ảnh hưởng đến khả năng tập trung nếu không được kiểm soát từ đầu.
Trong tiêu chuẩn thiết kế văn phòng hạng A, cần phân biệt ba nhóm giải pháp: cách âm giữa các không gian, hấp thụ âm trong phòng và kiểm soát tiếng ồn nền.
Giải pháp theo từng khu vực:
| Khu vực | Giải pháp ưu tiên |
|---|---|
| Workstation mở | Trần tiêu âm, vách hấp thụ âm và bố trí hợp lý các cụm bàn |
| Phòng họp kín | Vách, cửa và khe tiếp giáp được xử lý đồng bộ |
| Phòng gọi điện | Tăng mức độ tách biệt với các nhóm cần tập trung |
| Pantry | Kiểm soát tiếng thiết bị, bố trí tránh khu làm việc yên tĩnh |
| Khu máy in | Đặt thiết bị tại khu hỗ trợ và kiểm soát rung, tiếng ồn |
| Phòng họp trực tuyến | Tối ưu vị trí micro, loa và bề mặt hạn chế phản xạ âm |
Cách âm nhằm hạn chế âm thanh truyền từ phòng này sang phòng khác. Hấp thụ âm giúp giảm phản xạ và tiếng vang trong một không gian. Hai giải pháp này không thể thay thế lẫn nhau. Chẳng hạn, trần tiêu âm có thể cải thiện âm thanh trong phòng nhưng không tự bảo đảm tính bảo mật của cuộc họp.
Đối với phòng họp, cần kiểm tra cả cửa, khe hở, điểm xuyên tường của cáp và các đường truyền âm qua trần hoặc hệ thống kỹ thuật. Nếu chỉ xử lý một phần vách mà bỏ qua các vị trí tiếp giáp, hiệu quả cách âm có thể không đạt mong muốn.
Các chỉ tiêu như mức áp suất âm, thời gian vang và khả năng cách âm cần được xác định theo công năng và tiêu chuẩn áp dụng. Không nên đưa ra một mức tiếng ồn hoặc chỉ số cách âm duy nhất cho toàn bộ văn phòng vì yêu cầu của phòng họp, workstation và khu kỹ thuật khác nhau.

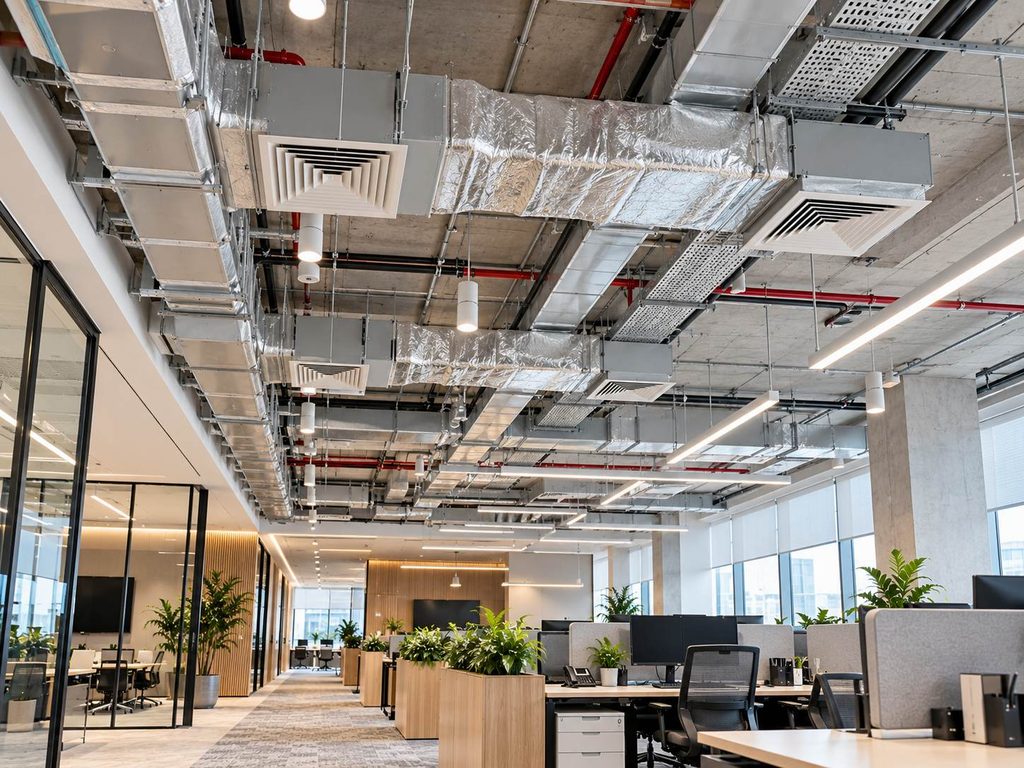

Thông gió, điều hòa và chất lượng không khí trong nhà
Chất lượng không khí là thành phần không thể thiếu trong tiêu chuẩn thiết kế văn phòng hạng A. Hệ thống điều hòa cần duy trì điều kiện nhiệt độ và độ ẩm phù hợp, đồng thời bảo đảm lượng không khí ngoài trời theo tải người và công năng sử dụng.
Trước khi lựa chọn công suất thiết bị, cần xác định tải nhiệt từ con người, máy tính, thiết bị văn phòng, chiếu sáng, bức xạ mặt trời và các nguồn nhiệt khác. Nếu chỉ tính công suất điều hòa theo diện tích sàn, hệ thống có thể không đáp ứng được điều kiện thực tế khi mật độ người sử dụng tăng.

Checklist thiết kế HVAC:
- Tính toán tải nhiệt theo số người và thiết bị sử dụng.
- Xác định lưu lượng gió tươi theo tiêu chuẩn áp dụng.
- Phân phối không khí phù hợp đến các khu vực làm việc.
- Tránh bố trí miệng gió khiến luồng khí thổi trực tiếp vào người ngồi.
- Bảo đảm khả năng vệ sinh, thay lọc và bảo trì thiết bị.
- Kiểm soát độ ẩm, nước ngưng và nguy cơ phát triển vi sinh vật.
- Đánh giá nguồn phát thải từ vật liệu, thiết bị và hoạt động vệ sinh.
Cần phân biệt lưu lượng gió tươi với lượng không khí tuần hoàn. Hệ thống tuần hoàn có thể tái sử dụng không khí trong phòng, nhưng vẫn phải đáp ứng yêu cầu cấp không khí ngoài trời và xử lý chất lượng không khí theo thiết kế.
Việc tăng lượng gió tươi cũng cần được phối hợp với khả năng xử lý tải nhiệt và tải ẩm. Nếu không, hệ thống có thể tiêu thụ nhiều năng lượng hơn hoặc khó duy trì điều kiện môi trường ổn định.
Tiêu chuẩn thiết kế văn phòng hạng A nên kết hợp thông số kỹ thuật với quy trình vận hành, bao gồm vệ sinh bộ lọc, kiểm tra thiết bị và xử lý phản ánh của người sử dụng. Chất lượng môi trường không thể được bảo đảm chỉ bằng việc lắp đặt thiết bị có công suất lớn.
Tiêu chuẩn thiết kế văn phòng hạng A về hệ thống kỹ thuật và an toàn
Thiết kế hệ thống điện, mạng dữ liệu và nguồn dự phòng
Hạ tầng điện và công nghệ thông tin phải được phối hợp với mặt bằng nội thất ngay từ đầu. Nếu ổ cắm, điểm mạng hoặc tuyến cáp không phù hợp với vị trí workstation, doanh nghiệp có thể phải bổ sung dây nối, thay đổi vị trí thiết bị hoặc cải tạo sau khi bàn giao.
Trong tiêu chuẩn thiết kế văn phòng hạng A, hồ sơ kỹ thuật cần thể hiện tải điện dự kiến, vị trí ổ cắm, tuyến cáp, tủ phân phối, điểm kết nối mạng và nhu cầu cấp điện dự phòng.

Các giải pháp triển khai:
- Xác định số lượng thiết bị tại từng workstation và khu chức năng.
- Bố trí ổ cắm thuận tiện nhưng không gây vướng chân hoặc cản trở vệ sinh.
- Phân tuyến điện và dữ liệu theo yêu cầu kỹ thuật của công trình.
- Tính toán tải điện, phương án bảo vệ và nhu cầu mở rộng.

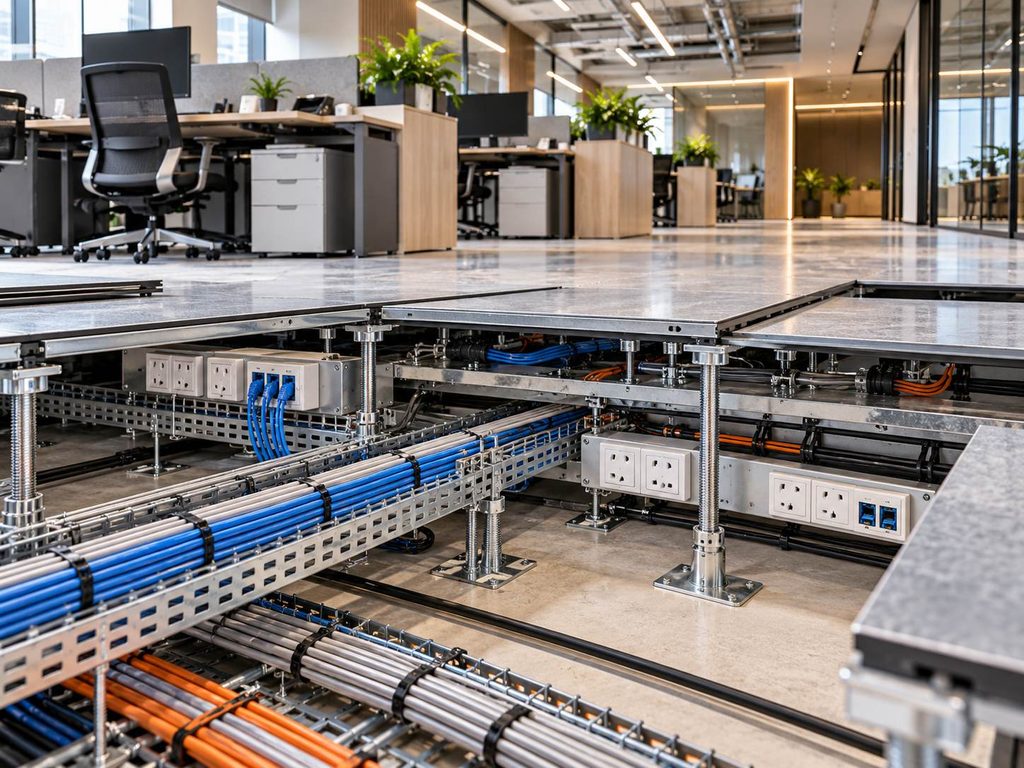

- Xác định thiết bị cần kết nối UPS hoặc nguồn dự phòng theo mức độ quan trọng.
- Tổ chức tuyến cáp trong máng, hộp kỹ thuật hoặc sàn nâng khi điều kiện cho phép.
- Lập sơ đồ đánh dấu cáp và hồ sơ hoàn công để thuận tiện bảo trì.
Không phải mọi ổ cắm đều cần kết nối với UPS hoặc máy phát điện. Nguồn dự phòng cần được xác định theo mức độ quan trọng của tải, đặc biệt với thiết bị mạng, máy chủ, hệ thống an ninh và các hệ thống thiết yếu.
Đối với phòng họp, cần tính đến nguồn cấp cho màn hình, hệ thống hội nghị, bộ điều khiển và thiết bị sạc. Tại khu vực kỹ thuật, phải xem xét tải điện, thông gió, an toàn và khả năng tiếp cận bảo trì.

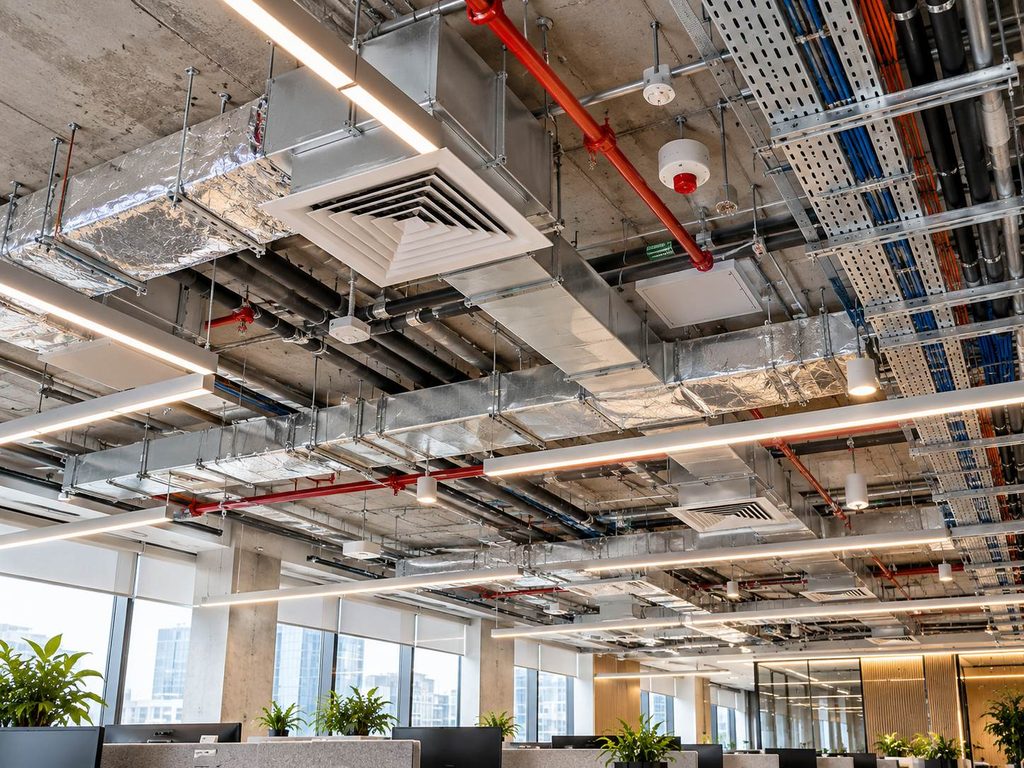

Phòng cháy chữa cháy, thoát nạn và an toàn sử dụng
An toàn là yêu cầu nền tảng trong tiêu chuẩn thiết kế văn phòng hạng A. Phương án nội thất phải phù hợp với hồ sơ công trình được duyệt, các yêu cầu phòng cháy chữa cháy và điều kiện thoát nạn áp dụng.
Trong quá trình sử dụng, việc bổ sung bàn, tủ, vách kính hoặc thiết bị có thể làm thay đổi lối đi và ảnh hưởng đến hệ thống an toàn. Vì vậy, mọi thay đổi mặt bằng cần được kiểm tra trước khi thi công.
Các yêu cầu cần kiểm soát:
- Không bố trí nội thất cản trở lối thoát nạn.
- Bảo đảm khả năng tiếp cận các thiết bị an toàn theo hồ sơ được duyệt.
- Không tự ý di chuyển đầu báo, đầu phun sprinkler hoặc thiết bị liên quan.
- Lựa chọn vật liệu theo yêu cầu về cháy và khói áp dụng cho vị trí sử dụng.
- Bảo đảm đèn sự cố và chỉ dẫn thoát nạn không bị che khuất.
- Phối hợp với đơn vị quản lý tòa nhà khi thay đổi hệ thống thuộc phạm vi quản lý chung.
Tiêu chuẩn thiết kế văn phòng hạng A không nên được hiểu là chỉ cần đáp ứng các yêu cầu an toàn tại thời điểm nghiệm thu. Chất lượng vận hành còn phụ thuộc vào khả năng duy trì điều kiện an toàn sau khi doanh nghiệp điều chỉnh mặt bằng.
Hồ sơ bàn giao nên bao gồm bản vẽ hoàn công, sơ đồ thoát nạn, thông tin hệ thống kỹ thuật và quy trình phê duyệt thay đổi. Những nội dung này giúp doanh nghiệp và đơn vị quản lý kiểm soát các điều chỉnh phát sinh trong suốt quá trình sử dụng.
Phối hợp bản vẽ kỹ thuật và khả năng bảo trì
Phối hợp kỹ thuật là bước quan trọng nhằm hạn chế xung đột giữa kiến trúc, nội thất, điện, điều hòa, mạng dữ liệu và hệ thống an toàn. Những lỗi như đèn trùng miệng gió, vách che cửa thăm hoặc tủ nội thất chắn thiết bị bảo trì có thể làm tăng chi phí và kéo dài tiến độ thi công.

Checklist phối hợp trước khi phát hành bản vẽ thi công:
- Kiểm tra cao độ trần và khoảng không dành cho đường ống, cáp và thiết bị.
- Đối chiếu vị trí đèn, miệng gió, đầu báo và sprinkler với mặt bằng nội thất.
- Xác nhận cửa thăm, van, tủ điện và thiết bị bảo trì có thể tiếp cận.
- Kiểm tra vị trí ổ cắm, điểm mạng và thiết bị hội nghị.
- Xác nhận vách ngăn không làm ảnh hưởng đến luồng gió hoặc hệ thống an toàn.
- Xác định phương án thay thế linh kiện mà không phải tháo dỡ diện rộng.
- Chuẩn bị hồ sơ hoàn công và hướng dẫn vận hành.
Công cụ mô hình thông tin công trình (BIM) có thể hỗ trợ phát hiện xung đột giữa các bộ môn, nhưng hiệu quả phụ thuộc vào chất lượng dữ liệu và quy trình phối hợp. Với dự án không sử dụng BIM, các bên vẫn cần tổ chức rà soát bản vẽ chồng lớp và thống nhất đầu mối xử lý xung đột.
Đối với các hệ thống điều khiển tự động, cần xác định giao diện giữa điều hòa, chiếu sáng, cảm biến hiện diện và hệ thống quản lý tòa nhà. Thiết bị phải tương thích và có quy trình vận hành rõ ràng; công nghệ phức tạp không tự động đồng nghĩa với hiệu quả cao hơn.
Tiêu chuẩn thiết kế văn phòng hạng A về vận hành và tối ưu chi phí
Đánh giá hiệu quả thiết kế bằng các chỉ số vận hành
Chất lượng văn phòng cần được đánh giá cả sau khi đưa vào sử dụng. Trong tiêu chuẩn thiết kế văn phòng hạng A, những chỉ số như mức sử dụng chỗ ngồi, tần suất sử dụng phòng họp, điện năng và chi phí bảo trì giúp xác định mặt bằng có thực sự đáp ứng nhu cầu hay không.
Các KPI nên theo dõi:
| Chỉ số | Cách sử dụng |
|---|---|
| Diện tích trên mỗi nhân viên | Đánh giá mức sử dụng diện tích theo cùng một phương pháp đo |
| Tỷ lệ sử dụng chỗ ngồi | Xác định nhu cầu thực tế so với số chỗ khả dụng |
| Tần suất sử dụng phòng họp | Điều chỉnh số lượng và quy mô phòng |
| Điện năng tiêu thụ | Theo dõi hiệu suất sử dụng năng lượng |
| Phản ánh về môi trường làm việc | Phát hiện vấn đề về tiếng ồn, ánh sáng và nhiệt độ |
| Chi phí bảo trì, cải tạo | Đánh giá khả năng duy trì và thích ứng của mặt bằng |

Để các chỉ số có ý nghĩa, cần xác định cách đo thống nhất. Tỷ lệ sử dụng chỗ ngồi có thể tính từ số chỗ thực sự được sử dụng so với tổng số chỗ khả dụng trong một khoảng thời gian. Chỉ số này không đồng nhất với tỷ lệ nhân viên có mặt tại văn phòng.
Tương tự, điện năng của khu thuê cần được phân biệt với điện năng của hệ thống điều hòa dùng chung hoặc toàn bộ tòa nhà. Nếu không xác định rõ phạm vi đo, doanh nghiệp khó đánh giá chính xác hiệu quả của các giải pháp tiết kiệm năng lượng.
Dữ liệu vận hành nên được rà soát định kỳ. Nếu phòng họp nhỏ thường xuyên quá tải trong khi phòng họp lớn ít được sử dụng, doanh nghiệp có thể điều chỉnh cơ cấu phòng. Nếu nhiều nhân viên phản ánh tiếng ồn, cần xác định nguồn gây ồn và vị trí phát sinh trước khi bổ sung vách hoặc vật liệu tiêu âm.
Quy trình triển khai, kiểm tra và nghiệm thu
Để tiêu chuẩn thiết kế văn phòng hạng A có thể kiểm chứng, các yêu cầu cần được chuyển thành tiêu chí cụ thể trong hồ sơ thiết kế, hợp đồng và kế hoạch nghiệm thu. Những mô tả như “cao cấp”, “hiện đại” hoặc “tối ưu” không đủ để xác định kết quả kỹ thuật cần đạt.
Quy trình triển khai nên gồm năm bước:
- Khảo sát hiện trạng: Thu thập bản vẽ, diện tích, thông số kỹ thuật tòa nhà, nhu cầu nhân sự và ngân sách.
- Phát triển mặt bằng: Xác định phân khu, số chỗ ngồi, cơ cấu phòng họp, giao thông và các yêu cầu tiếp cận.
- Phối hợp kỹ thuật: Đồng bộ hồ sơ nội thất, điện, điều hòa, mạng dữ liệu và các hệ thống an toàn.
- Kiểm tra thi công: Đối chiếu vật liệu, kích thước, chất lượng lắp đặt và khả năng tiếp cận thiết bị.
- Nghiệm thu, bàn giao: Kiểm tra công năng, hoạt động của hệ thống, hồ sơ hoàn công và hướng dẫn vận hành.
Trong giai đoạn nghiệm thu, các phép đo như độ rọi, thông số môi trường hoặc kiểm tra thiết bị cần được thực hiện theo yêu cầu và phương pháp tương ứng. Không nên chỉ đánh giá bằng hình ảnh hoàn thiện hoặc kiểm tra trực quan.
Một nội dung cần đặc biệt chú ý là quản lý thay đổi. Khi doanh nghiệp bổ sung workstation, di chuyển vách hoặc thay đổi thiết bị, cần đánh giá ảnh hưởng đến giao thông, tải điện, điều hòa, chiếu sáng và an toàn. Các thay đổi có tác động đến hệ thống thuộc phạm vi quản lý chung phải được phối hợp với đơn vị quản lý tòa nhà.
Tiêu chuẩn thiết kế văn phòng hạng A chỉ được duy trì ổn định khi hồ sơ thiết kế, thi công và vận hành có sự liên kết. Việc lưu trữ bản vẽ hoàn công và hướng dẫn sử dụng giúp giảm thời gian xử lý sự cố, đồng thời hạn chế các thay đổi không phù hợp về sau.
Tối ưu chi phí vòng đời và khả năng thích ứng
Chi phí đầu tư ban đầu không phản ánh toàn bộ giá trị của một văn phòng. Trong tiêu chuẩn thiết kế văn phòng hạng A, doanh nghiệp cần đánh giá cả chi phí năng lượng, vệ sinh, bảo trì, thay thế và cải tạo trong suốt vòng đời sử dụng.
Một hệ thống chiếu sáng hiệu suất cao có thể giúp giảm điện năng, trong khi nội thất module giúp hạn chế chi phí khi thay đổi số lượng nhân sự. Tuy nhiên, lợi ích phải được đánh giá dựa trên chi phí thực tế, tần suất sử dụng và yêu cầu bảo trì.

Các giải pháp tối ưu chi phí:
- Ưu tiên thiết bị có hiệu suất phù hợp và dễ bảo trì.
- Sử dụng nội thất module, hạn chế cấu kiện khó tháo lắp.
- Bố trí hạ tầng điện và dữ liệu có khả năng đáp ứng thay đổi hợp lý.
- Lựa chọn vật liệu bền, dễ vệ sinh và thay thế từng phần.
- Thiết kế khu hỗ trợ và khu kỹ thuật để thuận tiện bảo trì.
- Đánh giá hiệu quả đầu tư dựa trên chi phí vòng đời thay vì chỉ giá mua ban đầu.
Khả năng thích ứng cũng cần được tính từ giai đoạn thiết kế. Nếu doanh nghiệp dự kiến tăng nhân sự, phương án mặt bằng nên xem xét khả năng bổ sung chỗ ngồi, mở rộng khu cộng tác hoặc thay đổi cơ cấu phòng họp mà không ảnh hưởng lớn đến các hệ thống hiện hữu.
Tóm lại, tiêu chuẩn thiết kế văn phòng hạng A cần được triển khai đồng bộ từ khảo sát, phân bổ diện tích, tổ chức giao thông đến nội thất, môi trường làm việc và hệ thống kỹ thuật. Khi mỗi quyết định được kiểm chứng bằng nhu cầu thực tế và tiêu chí kỹ thuật rõ ràng, doanh nghiệp có thể xây dựng không gian làm việc chuyên nghiệp, sử dụng diện tích hiệu quả và kiểm soát tốt chi phí vận hành dài hạn.
